TenneT's belangrijkste taken bestaan uit het verzorgen van transportdiensten, het verzorgen van systeemdiensten en het faciliteren van de energiemarkt. Onze kerntaken vloeien voort uit onze aanwijzing als netbeheerder op grond van de Nederlandse Elektriciteitswet (E-wet) en de Duitse wet op de energiesector (Energiewirtschaftsgesetz, EnWG).


Onze kerntaken

Innovatie
Kunnen onderling gekoppelde thuisaccu’s en oplaadpunten voor elektrische auto’s bijdragen aan de handhaving van de elektriciteitsbalans? TenneT past innovatieve blockchain-oplossingen toe in proefprojecten in Duitsland en Nederland om flexibele toegang tot decentraal vermogen te faciliteren.
Lees meer

Ons hoogspanningsnet
TenneT beheert het hoogspanningsnet in Nederland en grote delen van Duitsland. TenneT transporteert elektriciteit op 110.000 Volt (110 kV) en hoger. Met ongeveer 24.500 kilometer aan hoogspanningsverbindingen, steken we de grenzen over en verbinden we landen.



Elektriciteitsmarkt
De energiesector is volop in ontwikkeling. Het proces van de Europese marktintegratie begon enkele jaren geleden en heeft als doel marktpartijen in staat te stellen om gas en elektriciteit eenvoudig en efficiënt internationaal te verhandelen.


E-Insights
Het is onze visie om een van de meest transparante Transmission System Operators (TSO's) in Europa te zijn en daarmee waarde te creëren voor de samenleving. In Energy Insights gaan we dieper in op bepaalde onderwerpen rondom energie en tonen we data, informatie en waardevolle inzichten.

E-Insights
Feiten & cijfers gerelateerd aan TenneT, ons grid en de ontwikkeling ervan kunnen hier gevonden worden.
Lees meer

Bedrijf
TenneT is een toonaangevende Europese netbeheerder (TSO), met activiteiten in Nederland en in Duitsland. Wij streven ernaar om een betrouwbare en ononderbroken levering van elektriciteit in ons hoogspanningsnet te garanderen voor ongeveer 42 miljoen eindverbruikers.

Wij zijn TenneT
KennismakenNetuitbreiding Noord-Holland
De vraag naar elektriciteit groeit hard. Zo schakelen bijvoorbeeld steeds meer huizen van aardgas over op elektrische warmtepompen, groeit het aandeel elektrische voertuigen en verbruiken nieuwe spelers zoals datacenters grote hoeveelheden energie. Ook worden op steeds meer plekken grote hoeveelheden duurzame elektriciteit opgewekt door zonneweiden en windparken.

Waarom
Om al deze ontwikkelingen mogelijk te maken breidt TenneT, vaak samen met Liander, Reddyn of Qirion, het bestaande energienetwerk in de provincie Noord-Holland uit. Zo zorgen we voor een passende infrastructuur voor de ontwikkeling van Agriport, datacenters, woningbouw en natuurlijk voor de toenemende vraag naar duurzame energie.

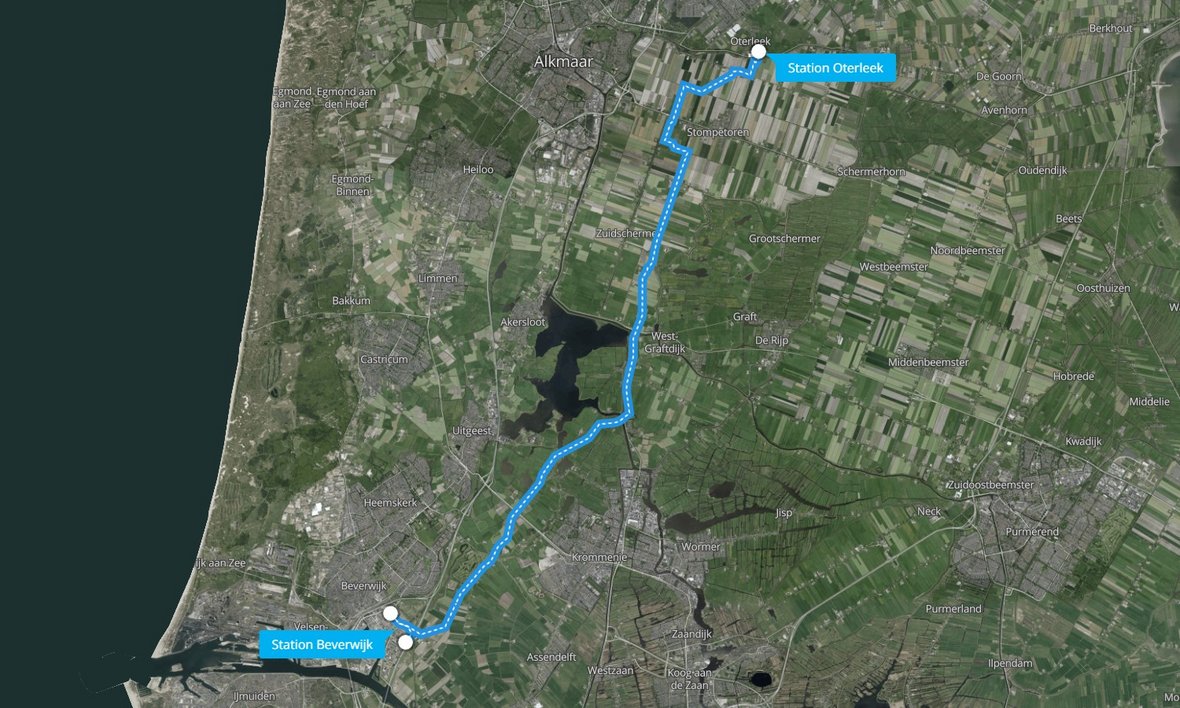

In deze infographic staan de verschillende projecten die TenneT in de regio gaat uitvoeren.

Wat
Om te zorgen voor extra capaciteit in de regio Noord-Holland leggen we nieuwe (ondergrondse)kabelverbindingen tussen Beverwijk en Oterleek aan, wordt er een nieuw 150 kV-schakelstation in Beverwijk gebouwd en vernieuwen we de kabels tussen hoogspanningsstation Velsen en het hoogspanningsstation Beverwijk 380 (Gooiweg).

Wanneer
- 1e kwartaal 2022: Ontwerp Provinciaal Inpassingsplan vastgesteld door Gedeputeerde Staten en start ter inzagelegging/periode zienswijzen
- 2e/3e kwartaal 2022: Verwerken zienswijzen en behandeling Concept Provinciaal Inpassingsplan in Gedeputeerde Staten
- 13 juni 2022: Behandeling Concept Provinciaal Inpassingsplan in Statencommissie Ruimte, Wonen en Klimaat
- 3e kwartaal 2022: Naar verwachting behandeling Concept Provinciaal Inpassingsplan in Provinciale Staten op 4 juli 2022
- 4e kwartaal 2022: Terinzagelegging vastgesteld Provinciaal Inpassingsplan en mogelijkheid beroep Raad van State
- 3e/4e kwartaal 2022: Start voorbereidingen voor uitvoering door TenneT

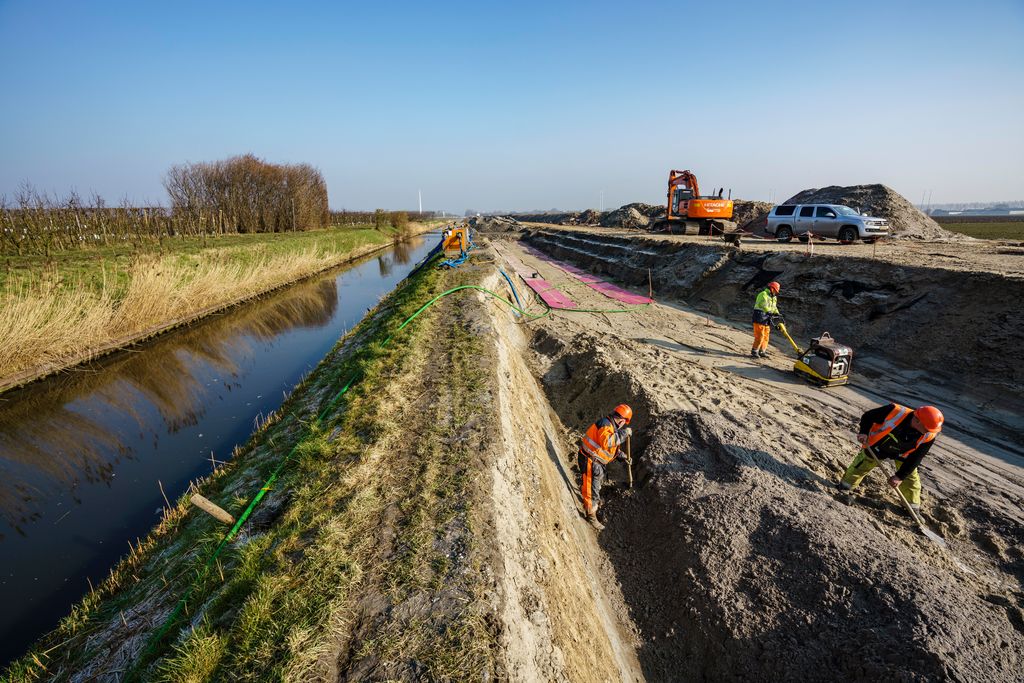

- 3e kwartaal 2023: Start werkzaamheden ‘buiten’
- 2e kwartaal 2025: Netuitbreiding en 150 kV-schakelstation gereed
- 3e kwartaal 2025: Ingebruikname netwerk
Bekijk de projectatlas!

Heeft u een vraag, een zorg of wilt u een suggestie met ons delen? Klik dan hieronder om naar de online tracékaart te gaan. Hier vindt u informatie over het project en kunt u een reactie geven. U kunt ook de reacties van anderen bekijken.
Nieuws
Definitief Provinciaal Inpassingsplan (PIP) voor uitbreiding elektriciteitsnet tussen Beverwijk en Oterleek ter inzage
Om de opgewekte duurzame energie door de provincie te vervoeren en te kunnen voldoen aan de toegenomen vraag naar elektriciteit, zijn tussen Beverwijk en Oterleek extra elektriciteitskabels nodig.
Om de aanleg hiervan mogelijk te maken heeft de provincie Noord-Holland in overleg met de betrokken gemeenten een provinciaal inpassingsplan (PIP) opgesteld. Provinciale Staten hebben begin juli het PIP vastgesteld.
Ongewijzigd inpassingsplan
Het PIP is een bestemmingsplan van de provincie dat meerdere gemeenten beslaat. Om de nieuwe elektriciteitskabels en een nieuw schakelstation in Beverwijk mogelijk te maken heeft de provincie, eerst een ontwerp PIP opgesteld. In het ontwerp-PIP staat onder meer wat het precieze tracé voor de kabels wordt, waar het schakelstation komt en welke milieu- en omgevingsaspecten van belang zijn. Dit ontwerp is nu definief geworden.
Verdere procedure
Na vaststelling van het provinciaal inpassingsplan Netuitbreiding 150kV Beverwijk-Oterleek door Provinciale Staten wordt dit plan vanaf woensdag 13 juli 2022, samen met de bijbehorende stukken, voor 6 weken ter inzage gelegd. In deze periode kan tegen het PIP beroep ingesteld worden bij de Afdeling bestuursrechtspraak van de Raad van State.
TenneT realiseert
Om deze ontwikkelingen mogelijk te maken breidt TenneT, vaak samen met Liander, Reddyn of Qirion, het bestaande energienetwerk in de provincie Noord-Holland uit. Zo wordt gezorgd voor een passende infrastructuur voor ontwikkeling van bijvoorbeeld woningbouw en voor de toenemende vraag naar duurzame energie.
Stand van zaken plannen uitbreiding elektriciteitsnet tussen Beverwijk en Oterleek
Om de opgewekte duurzame energie door te provincie te vervoeren en te kunnen voldoen aan de vraag naar elektriciteit, zijn tussen Beverwijk en Oterleek extra elektriciteitsleidingen nodig.
Ook wordt een schakelstation in Beverwijk gebouwd en worden de bestaande kabels daarop aangesloten. Om deze werkzaamheden mogelijk te maken heeft de provincie, in overleg met de betrokken gemeenten, een ontwerp provinciaal inpassingsplan (PIP) opgesteld. In het ontwerp PIP staat onder meer wat het precieze tracé voor de kabels wordt, waar het schakelstation komt, welke milieu- en omgevingsaspecten van belang zijn en informatie over de verdere procedure.
Presentatie Provinciaal Inpassingsplan netuitbreiding Beverwijk-Oterleek
Op 3 maart 2022 is een informatiebijeenkomst gehouden over de terinzagelegging van het Provinciaal Inpassingsplan rondom de netuitbreiding Beverwijk-Oterleek. Bijgaand treft u de gepresenteerde PowerPoint van de provincie Noord-Holland en TenneT.
Bekijk de presentatie hierPlannen uitbreiding elektriciteitsnet tussen Beverwijk en Oterleek ter inzage
10/02/2022
Om de opgewekte duurzame energie door te provincie te vervoeren en te kunnen voldoen aan de vraag naar elektriciteit, zijn tussen Beverwijk en Oterleek extra elektriciteitsleidingen nodig. Ook wordt een schakelstation in Beverwijk gebouwd en worden de bestaande kabels daarop aangesloten. Om deze werkzaamheden mogelijk te maken heeft de provincie, in overleg met de betrokken gemeenten, een provinciaal inpassingsplan (PIP) opgesteld.
Edward Stigter, gedeputeerde Klimaat en Energie: “De vraag naar elektriciteit is in Noord-Holland enorm gegroeid. Met deze nieuwe verbinding wordt het elektriciteitsnetwerk versterkt en kan de in zee opgewekte windenergie opgenomen worden. Met het provinciale inpassingsplan werken wij graag mee aan de realisatie van deze broodnodige versterking, waarmee woningen en bedrijven van elektriciteit worden voorzien.”
Het Provinciaal Inpassingsplan (PIP) is een bestemmingsplan van de provincie dat meerdere gemeenten beslaat. Dit plan is opgesteld op basis van het eerder, met onder andere de omgeving en gemeenten, besproken voorkeurstracé voor de nieuwe leidingen en het schakelstation. De verbinding loopt door 6 gemeenten; Beverwijk, Heemskerk, Zaanstad, Uitgeest, Castricum en Alkmaar.
Reageren op het ontwerpplan
In het ontwerp PIP staat onder meer wat het precieze tracé voor de kabels wordt, waar het schakelstation komt, welke milieu- en omgevingsaspecten van belang zijn en informatie over de verdere procedure. Het ontwerp PIP ligt, samen met de bijbehorende stukken, ter inzage van woensdag 16 februari 2022 tot en met dinsdag 29 maart 2022. De ontvangen reacties worden verwerkt in het definitieve provinciaal inpassingsplan Netuitbreiding 150kV Beverwijk-Oterleek. Dit wordt naar verwachting in de zomer aan Provinciale Staten voorgelegd. De stukken zijn digitaal te raadplegen via www.noord-holland.nl/Actueel/Terinzageleggingen en www.ruimtelijkeplannen.nl.
Meer informatie
Op www.noord-holland.nl/netuitbreiding staat meer informatie over het ontwerp PIP en de netuitbreiding zelf. TenneT legt de nieuwe kabels en het transformatorstation aan. Op donderdag 3 maart 2022 organiseren de provincie en TenneT een digitale informatieavond van 19:00 – 21:00 uur. Meer informatie daarover volgt. Geïnteresseerden kunnen zich alvast aanmelden via netuitbreiding@noord-holland.nl
Nieuw voorkeurstracé netuitbreiding Beverwijk-Oterleek
Januari 2021 – Eerder heeft TenneT samen met provincie Noord-Holland in kaart gebracht waar de nieuwe ondergrondse kabelverbindingen tussen Beverwijk en Oterleek (gemeente Alkmaar) het best gelegd kunnen worden. De afgelopen periode hebben we gesprekken gevoerd met grondeigenaren en andere stakeholders. Op basis van die gesprekken hebben we enkele wijzigingen in het eerder gepubliceerde voorkeurstracé verwerkt. De nieuwe versie kunt u hier downloaden.
Informatieavonden ingepland; vergeet u niet aan te melden
Op maandag 5 oktober is er een online informatiesessie over de uitbreiding van het elektriciteitsnetwerk tussen Beverwijk en Oterleek.
Tijdens deze sessie worden de plannen toegelicht en is er gelegenheid om via de chat vragen te stellen of suggesties te doen. Naast dit digitale informatiemoment zijn er kleinschalige informatieavonden met op iedere avond 2 tijdslots van een uur (19.00-20.00 uur en 20.30 -21.30 uur).
Aanmelden is noodzakelijk en kan via bijgaand formulier. Dit is nodig voor de informatieavonden én voor de digitale sessie.
Data en locaties
- Maandag 28 september, Wijkcentrum de Woeste Hoeve, Oterleek
- Dinsdag 29 september, Fort Markenbinnen, Markenbinnen
- Donderdag 1 oktober, Bedrijfskantine Bazaar, Beverwijk
- Maandag 5 oktober, online informatiesessie, 19.30-20.30 uur, Microsoft Teams
Wij nemen de noodzakelijke maatregelen in verband met het COVID-19 virus. Vanwege de veiligheid houden wij het aantal personen per avond beperkt. Indien mogelijk willen wij u daarom verzoeken om de digitale informatiesessie op maandag 5 oktober bij te wonen.
Uitbreiding
Om de door zonneweiden en windparken (op zee) opgewekte energie door de provincie te kunnen vervoeren, is het nodig om het elektriciteitsnetwerk uit te breiden met een ondergrondse leiding tussen Beverwijk en Oterleek. Daarnaast bouwt netbeheerder TenneT hiervoor een 150 kV-schakelstation op het Bazaarterrein in Beverwijk en wordt op het bestaande elektriciteitsstation in Oterleek een extra veld (een soort stoppenkast) gemaakt.
Uitbreiding energienetwerk tussen Beverwijk en Oterleek in beeld
De provincie Noord-Holland heeft in kaart gebracht waar de nieuwe ondergrondse elektriciteitsleidingen tussen Beverwijk en Oterleek (gemeente Alkmaar) het best gelegd kunnen worden. Samen met de betrokken gemeenten Beverwijk, Zaanstad, Uitgeest, Castricum en Alkmaar wordt dit plan nu verder uitgewerkt.
Er zijn drie routes voor de ondergrondse kabels geïnventariseerd. De gekozen variant heeft vanwege milieu- en technische redenen de voorkeur. Deze kabelroute wordt binnenkort geoptimaliseerd en besproken met de belanghebbenden in de omgeving. De definitieve route ligt eind 2020 ter inzage.

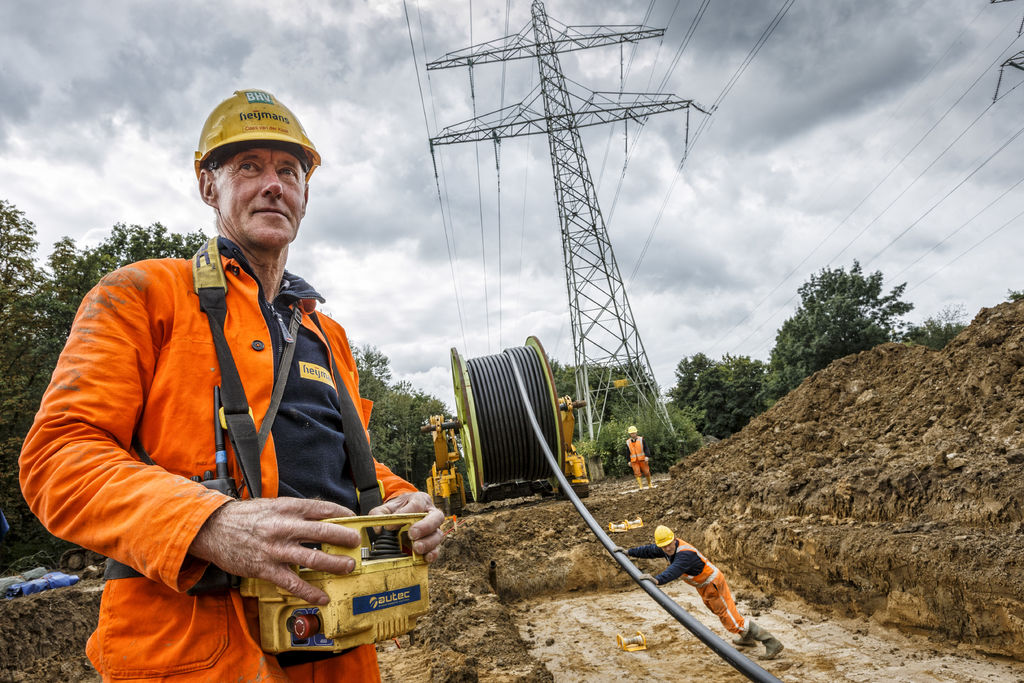

Het netwerk wordt uitgebreid met een ondergrondse elektriciteitskabel. Deze kabel is een aanvulling op de bestaande elektriciteitsmasten. Daarnaast bouwt netbeheerder TenneT een inpandig schakelstation in Beverwijk en wordt op het bestaande elektriciteitsstation in Oterleek een extra veld (een soort stoppenkast) gemaakt.
Provinciaal Inpassingsplan (PIP)

Kabelverbinding tussen Beverwijk en Oterleek
Om te zorgen voor extra capaciteit in de regio moeten er nieuwe (ondergrondse)kabelverbindingen komen tussen Beverwijk en Oterleek en wordt er een nieuw 150 kV-schakelstation in Beverwijk gebouwd.

Nieuw schakelstation in Beverwijk
Het bestaande transformatorstation (380 kV) in Beverwijk kan de toekomstige elektriciteitsvraag niet aan. Daarom is er een extra transformator nodig. Helaas is op het huidige 380-station niet genoeg ruimte voor een nieuw 150 kV-schakelstation. Om die reden zoekt we samen met de gemeente Beverwijk en provincie Noord-Holland naar een geschikte locatie voor het nieuwe 150 kV-schakelstation.
Veelgestelde vragen
- een extra transformator op het bestaande 380 kV-station in Beverwijk (Gooiweg), met een verbinding naar het nieuwe 150 kV-schakelstation in Beverwijk.
- een nieuw 150 kV-schakelstation in Beverwijk, zo dicht mogelijk bij het 380 kV-station in Beverwijk, zodat er zo min mogelijk kabels hoeven worden (om)gelegd. Het gaat hierbij om een inpandig 150 kV-schakelstation. Dat is een gebouw met een oppervlakte van ca. 40x60 meter.
- een verbinding tussen het 380 kV-station in Beverwijk en het nieuwe 150 kV-schakelstation in Beverwijk. Dit wordt naar verwachting gebundeld met bestaande kabelverbindingen.
- een nieuwe 150 kV-verbinding tussen de 150 kV-schakelstations Beverwijk en Oterleek (2 circuits). Hier zijn drie mogelijke tracés voor.
- uitbreiding van het bestaande 150 kV-station in Oterleek, op bestaand terrein.
De netuitbreiding is nodig om economische ontwikkelingen en de energietransitie in provincie Noord-Holland mogelijk te maken. Het gaat dan bijvoorbeeld om de vestiging van datacenters en het 'transporteren' van zonne- en windenergie.
Een PIP is te vergelijken met een gemeentelijk bestemmingsplan. Bij een PIP heeft echter een provincie in plaats van een gemeente de regie op het beleid, en de uitvoering. Het vaststellen van een PIP is een bevoegdheid die door de wet aan Provinciale Staten is toegekend. Wel dienen de gemeenteraden van de betrokken gemeenten te worden gehoord.
Het feit dat er meerdere gemeenten in het zoekgebied liggen, maakt de ruimtelijke inpassing van het elektriciteitsnet een activiteit van regionaal belang. De provincie Noord- Holland heeft de betrokken gemeenten voorgesteld om de coördinatie, door middel van het voeren van een PIP, op zich te nemen en daarmee enerzijds de realisatie van de netuitbreiding te versnellen en anderzijds de gemeenten te ontlasten. De colleges van B&W van de betrokken gemeenten hebben hiermee ingestemd.
Alleen die onderdelen van de netuitbreiding die planologische wijzigingen behoeven, vallen onder het PIP. Dit omvat:
- een nieuw 150 kV schakelstation in Beverwijk;
- een nieuwe ondergrondse 150 kV-verbinding tussen het bestaande 380 kV-station in Beverwijk (Gooiweg) en het nieuw te realiseren 150 kV schakelstation in Beverwijk
- een ondergrondse 150 kV-verbinding tussen Beverwijk en Oterleek.
